WhatsApp网页版登录WhatsApp网页版登录

WhatsApp中文版

双代号网络图有时间间隔吗_时标网络计划参数识读

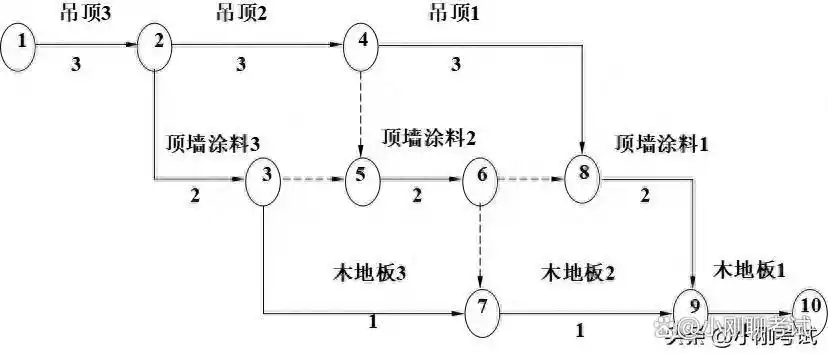

一、识读相关参数(持续时间、最早开始时间、最早完成时间、自由时差、总工期;)

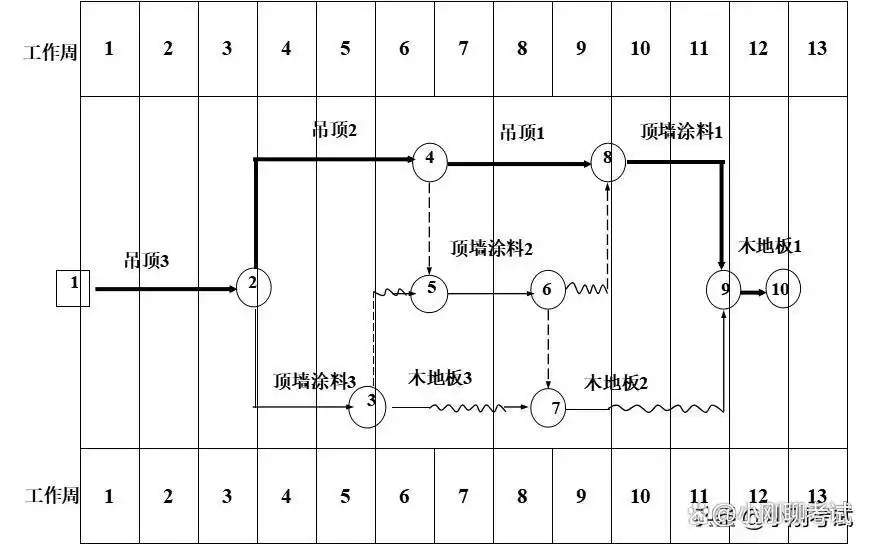

双代号网络图有时间间隔吗_时标网络计划参数识读_关键线路确定方法

关键线路确定方法_时标网络计划参数识读_双代号网络图有时间间隔吗

1、工作最早开始时间和最早完成时间的判定

工作箭线左端节点中心所对应的时标值为该工作的最早开始时间。

当工作箭线中不存在波形线时,其右端节点中心所对应的时标值为该工作的最早完成时间;

当工作箭线中存在波形线时,工作箭线实线部分右端点所对应的时标值为该工作的最早完成时间。

二、关键线路的确定:从终点到起点没有波线(自由时差)的线路;

时标网络计划中的关键线路可从网络计划的终点节点开始,逆着箭线方向进行判定。凡自始至终不出现波形线的线路即为关键线路。因为不出现波形线,就说明在这条线路上相邻两项工作之间的时间间隔全部为零,也就是在计算工期等于计划工期的前提下,这些工作的总时差和自由时差全部为零。

三、自由时差:双代号时标网络图自由时差的计算很简单,就是该工作箭线上波形线的长度。

四、总时差的计算:TFi-j=FFi-j+min{TFj-k};

计算哪个工作的总时差,就以哪个工作为起点工作,寻找通过该工作的所有线路,然后计算各条线路的波形线的长度和WhatsApp网页版,波形线长度和的最小值就是该工作的总时差。

五、实际进度前锋线(绘制、判断);

前锋线可以直观地反映出检查日期有关工作实际进度与计划进度之间的关系。对某项工作来说,其实际进度与计划进度之间的关系可能存在以下三种情况:

(1)工作实际进展位置点落在检查日期的左侧,表明该工作实际进度拖后WhatsApp网页版,拖后的时间为二者之差;

(2)工作实际进展位置点与检查日期重合,表明该工作实际进度与计划进度一致;

(3)工作实际进展位置点落在检查日期的右侧,表明该工作实际进度超前,超前的时间为二者之差。

例如,某分部工程施工网络计划,在第4天下班时检查,C工作完成了该工作的 工作量WhatsApp网页版,D工作完成了该工作的 工作量,E工作已全部完成该工作的工作量,则实际进度前锋线如下图上点划线构成的折线。

相关文章
